新会館情報
新会館について
磐田商工会議所は74年にわたり、地域の商工業の振興や福祉向上に貢献してきました。
これからも更なる地域産業振興と豊かな地域づくりを図るための活動地点となり、
経済界に関わる各団体、また磐田市民の皆さまにご利用いただくために、
新会館建設プロジェクトがスタートいたしました。

中遠地域の中心としての産業拠点
全ての産業振興に関する情報が集まり、各事業所が交流できる産業拠点としての機能を有する。

立ち寄りたいと思わせる魅力的な場
国際化・情報化に対応する為、SDGsやDXにも取組み、新しい産業交流・人材の育成・雇用の創出・地域づくり・学びの場などに対応できる開かれた機能を有する。

賑わい創出の場
JR 磐田駅・磐田市役所などと連動し、駅前中心市街地や今之浦商業地の更なる活性化をもたらす機能を有する。
新会館イメージ
地域経済や産業振興活動の情報発信拠点として
市民の皆様に開かれた、魅力のある“街のシンボル”を目指します。


フロアマップ

名称:磐田商工会議所会館

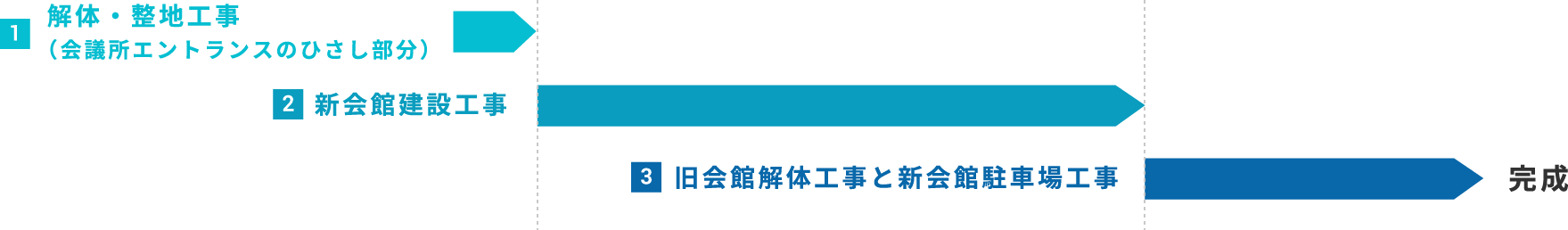

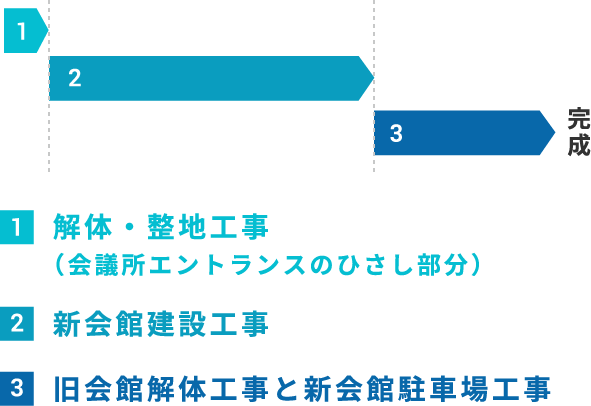

工事スケジュール


工事内容・実施期間 | 実施期間 |
1解体・整地工事 (会議所エントランスのひさし部分) 令和5年5月〜6月末(約2カ月)
|
令和5年5月〜7月5日(約2カ月) |
2新会館建設工事
令和5年7月〜令和6年3月末
(約9カ月) |
令和5年7月〜令和6年2月末(約8カ月) |
3旧会館解体工事と新会館駐車場工事
令和6年5月〜12月末(約8カ月)
|
令和6年5月〜12月末(約8カ月) |
工事期間中の駐車場案内
ワークピア磐田【無料】
工事期間中はワークピア磐田が臨時駐車場となります。
ご不便をおかけしますが、ご理解とご協力お願いいたします。ご利用の際はお気をつけてお越しください。
